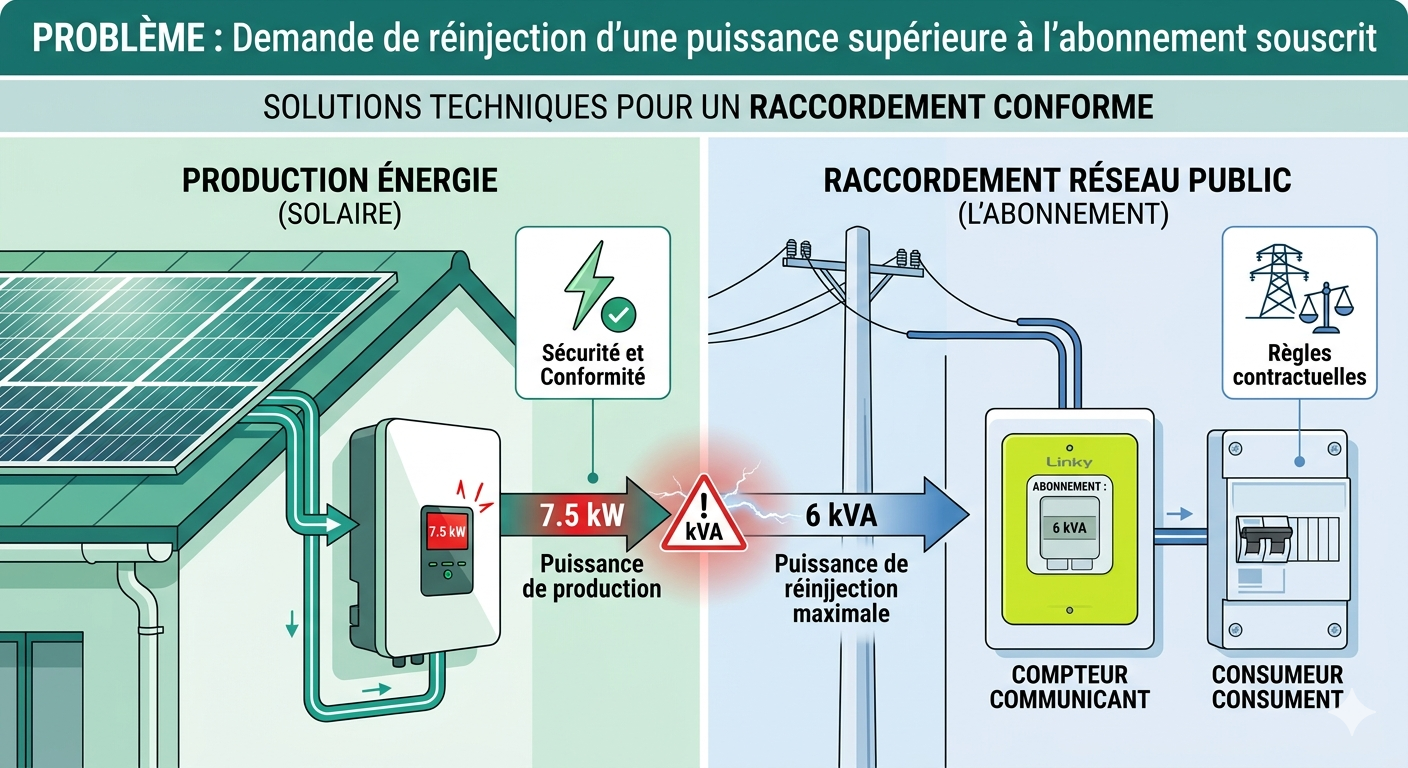

Demande de réinjection d’une puissance supérieure à l’abonnement souscrit

Dans le cadre d’une installation de production photovoltaïque, un chargé d’affaires m’a demandé s’il était possible de réinjecter sur le réseau public une puissance supérieure à celle définie par l’abonnement actuel. Face à cette question pourtant simple, j’ai eu un petit moment de panique… Mais pas de stress, je te donne la réponse pour que tu ne te fasses pas piéger !

1- Respecter la limite de l'abonnement actuel (Solution standard)

On paramètre l’onduleur ou le système de contrôle pour qu’il bloque la production dès qu’elle atteint le plafond de l’abonnement actuel. En gros, on met un limiteur de vitesse sur l’installation.

  • Avantages :
    • C’est immédiat, gratuit (pas de paperasse administrative payante) et tu es 100 % carré avec le contrat.
    • Zéro stress : aucun risque de voir Enedis débarquer avec des pénalités ou de voir le Linky disjoncter.
  • Inconvénients :
    • Perte de productible (écrêtage de l’énergie produite qui aurait pu être valorisée financièrement pour le client).
2-Demander une augmentation de la puissance de raccordement

Si le client souhaite absolument injecter toute sa production, il faut formaliser une demande de modification de contrat (et potentiellement de raccordement) auprès du gestionnaire de réseau pour augmenter la puissance souscrite en injection.

  • À vérifier : Consultez l’étude de faisabilité du gestionnaire de réseau. Le réseau local doit être capable d’absorber ce surplus de puissance.
  • Inconvénients & Risques :
    • Coût élevé : Augmentation du coût de l’abonnement et frais de raccordement si le réseau nécessite un renforcement (modification du transformateur, section de câble de ligne, etc.).
    • Délais administratifs et techniques parfois très longs.
Points de vigilance
  • Non-conformité contractuelle : Injecter plus que la puissance souscrite expose le client à des coupures de sécurité de la part du compteur communicant (Linky) ou à des sanctions financières du gestionnaire de réseau.
  • Dimensionnement technique : Le disjoncteur de branchement et le câble de liaison sont calculés pour la puissance de l’abonnement. Injecter au-delà présente un risque de surchauffe des équipements de protection et des câbles.

« En cas de doute sur les capacités du réseau ou pour modifier un contrat, contactez directement le gestionnaire de réseau (Enedis) ou un expert en intégration photovoltaïque. Une modification de puissance non déclarée peut mettre en péril la sécurité de l’installation ! »

Conseil pratique

« En cas de doute sur les capacités du réseau ou pour modifier un contrat, contactez directement le gestionnaire de réseau (Enedis) ou un expert en intégration photovoltaïque. Une modification de puissance non déclarée peut mettre en péril la sécurité de l’installation ! »
